Установка автономной канализации кажется задачей, которую можно решить за пару выходных. Действительно, при идеальном песке и низком уровне грунтовых вод монтаж не вызывает сложностей. Однако в реальности — особенно на сложных крымских грунтах — большинство самостоятельных установок заканчиваются переделкой. Септик может всплыть, корпус деформироваться, а стоки — вернуться в дом.
В этой инструкции мы разберем технологию монтажа шаг за шагом, опираясь на строительные нормы (СНиП) и практический опыт инженеров компании «Септик Крым».
ОГЛАВЛЕНИЕ
- Подготовка к монтажу: что нужно знать до начала земляных работ
- Схемы установки септика: варианты для разных условий
- Пошаговая инструкция по монтажу
- Куда девать очищенную воду?
- Топ-7 ошибок при самостоятельном монтаже
- Монтаж своими руками vs Профессиональная установка
- Частые вопросы (FAQ)
- Заключение
- Официальные источники и нормативная база
Подготовка к монтажу: что нужно знать до начала земляных работ
Прежде чем копать котлован, необходимо провести инженерную разведку. Ошибка на этом этапе — самая дорогая, так как перенос уже закопанной станции обойдется в цену нового монтажа.

Выбор места на участке: санитарные зоны и отступы

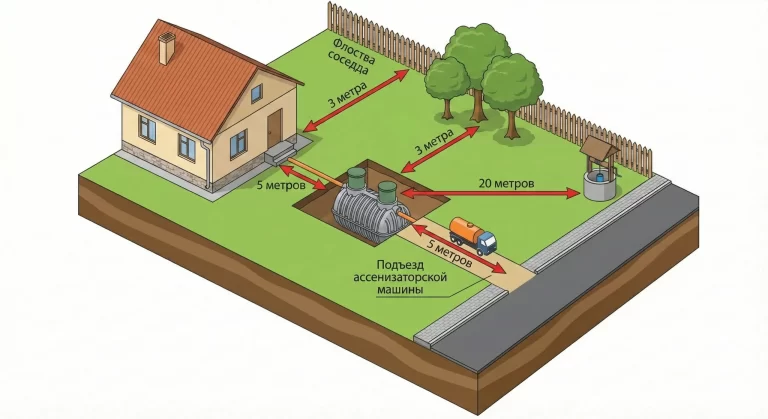

Законодательство РФ (СНиП 2.04.03-85 и СанПиН 2.2.1/2.1.1.1200-03) регламентирует размещение очистных сооружений. Нарушение этих норм грозит штрафами и конфликтами с соседями.
Основные отступы, которые нужно соблюдать:
- От фундамента жилого дома: минимум 5 метров.
- От забора соседей: минимум 3 метра.
- От источника питьевой воды (своя скважина или колодец): от 20 метров.
- От дороги: 5 метров.
- От деревьев: 3 метра.
Важно предусмотреть возможность подъезда ассенизаторской машины, даже если вы ставите станцию глубокой биологической очистки. Раз в 1–2 года сервисное обслуживание все равно потребуется.

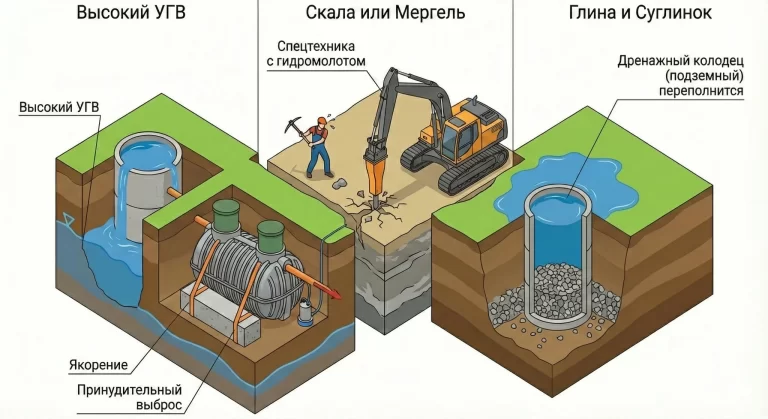

Уровень грунтовых вод (УГВ) и тип почвы
Это ключевой фактор при выборе модели септика.

- Высокий УГВ (вода близко к поверхности). Традиционные септики из бетонных колец здесь запрещены — они будут наполняться грунтовой водой. Требуется герметичная станция с принудительным выбросом и качественное «якорение».
- Скала или мергель (часто встречается в Крыму). Копка котлована вручную может занять недели. В таких условиях часто требуется спецтехника с гидромолотом, что ставит под сомнение экономию от самостоятельного монтажа.
- Глина и суглинок. Плохо впитывают воду, поэтому отводить стоки в обычный дренажный колодец нельзя — он быстро переполнится.
Необходимые инструменты и материалы
Если вы решились делать все своими силами, подготовьте заранее:
- Инструменты: Лопаты, лом, кирка, строительный уровень (минимум 1 метр) или нивелир, веревки для спуска станции, перфоратор и болгарка.
- Песок: 3–5 кубов мытого песка без камней для обсыпки.
- Цемент: Для создания цементно-песчаной смеси (ЦПС), если грунт подвижный.
- Трубы: Рыжие (для наружных работ), диаметр 110 мм.
- Электрика: Кабель (ПНД гофра или бронированный).
Схемы установки септика: варианты для разных условий
Универсальной схемы не существует. Выбор зависит от того, куда будет уходить очищенная вода.
Самотечная система
Классическая схема для сухих песчаных грунтов. Вода вытекает из септика под действием гравитации и уходит в дренажный колодец, где впитывается в почву. Это энергонезависимое решение.
Принудительный выброс
Используется при высоком уровне грунтовых вод или на глинистых участках. Внутри станции устанавливается насос. Когда камера наполняется, он порционно выбрасывает воду в канаву или ливневку. Отводящая труба монтируется с контруклоном, чтобы остатки воды стекали обратно и не замерзали зимой.
Схема с промежуточным колодцем
Применяется, если точка сброса находится далеко от дома или на возвышении. Вода из септика попадает в герметичный колодец, а оттуда мощным насосом перекачивается на большое расстояние.
Пошаговая инструкция по монтажу
Монтаж станции биологической очистки — это создание инженерной системы, которая должна работать в агрессивной среде.

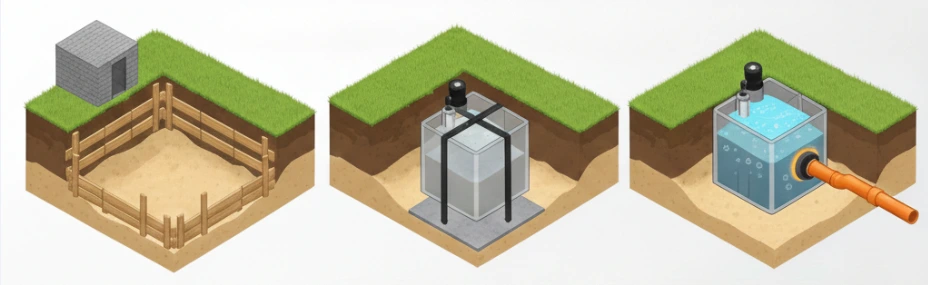

Этап 1. Разметка и подготовка котлована
Размеры котлована должны быть больше габаритов станции на 20–25 см с каждой стороны. Это технологический зазор для правильной обратной засыпки. Если грунт сыпучий, обязательно делайте опалубку, чтобы избежать обрушения стенок.
Этап 2. Устройство песчаной подушки и якорение
Дно котлована выравнивается и засыпается слоем песка (10–15 см), который проливается водой и трамбуется. Бетонирование дна требуется только при наличии плывуна. В этом случае станцию необходимо «якорить» к плите ремнями, чтобы ее не вытолкнуло на поверхность.
Этап 3. Опускание станции и обсыпка
Станцию спускают в котлован, строго контролируя вертикаль по уровню. Обсыпка производится либо песком (для жестких круглых корпусов в сухом грунте), либо цементно-песчаной смесью 1:5 (для прямоугольных станций и влажных грунтов). Влага из почвы превратит смесь в защитный кожух.
Главное правило: Обсыпка снаружи и заливка водой внутрь станции должны происходить одновременно, поэтапно по 20–30 см. Это уравновешивает давление на стенки корпуса.
Этап 4. Прокладка труб
Для 110-й трубы уклон должен составлять строго 2 см на 1 погонный метр. Если уклон будет меньше — образуются засоры. Если больше — вода уйдет слишком быстро, не смыв твердые отходы. Используйте только рыжие трубы (класс жесткости SN4), так как серые не предназначены для нагрузки грунта.
Этап 5. Подключение коммуникаций
Кабель прокладывается в той же траншее в защитной гофре. Ввод в станцию должен быть герметичным (обычно используется термоусадка или специальные муфты). В доме септик подключается через отдельный автомат и УЗО.
Этап 6. Пуско-наладка
После монтажа станция должна быть полностью заполнена водой. Проверяется работа компрессоров (активная аэрация) и поплавковых переключателей насоса.
Куда девать очищенную воду?

- Дренажный колодец: Подходит для песка и супеси. Колодец без дна с засыпкой щебнем.
- Поля фильтрации: Система перфорированных труб для распределения воды на большой площади (для грунтов со средней впитываемостью).
- Ливневая канава: Разрешен сброс только очищенной воды без запаха. Зимой требуется греющий кабель или строгий контруклон трубы.
Топ-7 ошибок при самостоятельном монтаже
Опыт сервисных инженеров показывает, что большинство поломок связаны именно с нарушением технологии установки.
Неправильный уклон трубы. Приводит к регулярным засорам.
Отсутствие фанового стояка. Вентиляция необходима для отвода газов. Без нее в доме будет срывать гидрозатворы и появится неприятный запах.
Экономия на обсыпке. Засыпка просто вынутым грунтом или глиной часто приводит к сдавливанию корпуса при морозном пучении.
Использование серых труб. Они хрупкие и лопаются в земле.
Герметизация крышки. Если перекрыть доступ воздуха («грибок» вентиляции), бактерии погибнут, и станция перестанет работать.
Монтаж вплотную к объектам. Невозможность обслуживания в будущем.
Игнорирование УГВ. Установка модели без грунтозацепов в воду приводит к всплытию септика.
Монтаж своими руками vs Профессиональная установка
Многие жители Крыма выбирают самостоятельный монтаж ради экономии. Но если посчитать реальные затраты, выгода оказывается сомнительной.
| Параметр | Своими руками | Монтаж «под ключ» |
| Закупка | Розничная цена + дорогая доставка. | Дилерская цена + льготная доставка. |
| Материалы | Поиск, ожидание, переплата за розницу. | Всё включено, привозим с собой. |
| Земляные работы | 2–4 дня тяжелого труда или наем землекопов. | 1 день (бригада или мини-экскаватор). |
| Гарантия | Только на корпус. Ошибки монтажа — за ваш счет. | Полная гарантия по договору на работы и оборудование. |
Разница в цене часто составляет не более 10–15%, при этом вы тратите неделю времени и берете на себя все риски.
Частые вопросы (FAQ)
Заключение
Самостоятельная установка — задача посильная для человека с опытом и инструментом. Главное — не нарушать СНиП и не экономить на материалах.
Если же вы хотите получить готовую канализацию за 1 день с гарантией — обратитесь к специалистам «Септик Крым». Мы подберем оборудование под ваши грунты и выполним монтаж профессионально.
Официальные источники и нормативная база
При подготовке материала мы руководствовались действующими строительными и санитарными нормами Российской Федерации. Рекомендуем ознакомиться с первоисточниками перед началом работ:
Минстрой России (minstroyrf.gov.ru) — СП 32.13330.2018 «Канализация. Наружные сети и сооружения» (Актуализированная редакция СНиП 2.04.03-85). Главный документ, регламентирующий проектирование и монтаж канализации.
Роспотребнадзор (rospotrebnadzor.ru) — СанПиН 2.1.3684-21. Санитарно-эпидемиологические требования к содержанию территорий городских и сельских поселений (включая требования к выгребным ямам и септикам).
Официальный интернет-портал правовой информации (pravo.gov.ru) — Водный кодекс РФ (ст. 65). Статья о водоохранных зонах, определяющая расстояние от септика до водоемов.
Росстандарт (gost.ru) — ГОСТ Р 70349-2022. Национальный стандарт РФ для систем автономной канализации (малые очистные сооружения).
